Phần Mềm Quản Lý Sản Xuất Cho Nhà Máy: MES, ERP Và Nên Mua Gói Hay Làm Riêng
Kế hoạch sản xuất nằm trong vài file Excel, lệnh sản xuất giao qua tin nhắn, sản lượng cuối ca ghi tay rồi mới nhập máy. Cuối tháng, số của xưởng, kho và kế toán không khớp; khi khách khiếu nại một lô hàng lỗi, nhà máy mất cả buổi, có khi vài ngày, để lần lại nguyên liệu đã dùng. Bài viết này giúp chủ nhà máy, giám đốc vận hành và trưởng bộ phận IT quyết định khi nào cần MES, mua gói có sẵn hay làm riêng, và triển khai thế nào cho ít rủi ro.
Tóm tắt nhanh
Phần mềm quản lý sản xuất giúp nhà máy lập kế hoạch, phát lệnh sản xuất, quản lý định mức nguyên vật liệu, theo dõi tiến độ, chất lượng và truy xuất lô trên cùng một nguồn số liệu. Quy trình phổ biến thì phần mềm đóng gói thường đã đủ; quy trình đặc thù, nhiều máy và nhiều hệ thống phải kết nối thì nên làm riêng. Cách ít rủi ro nhất là triển khai theo giai đoạn, bắt đầu từ khâu đang gây thất thoát nhiều nhất.
1. Phần mềm quản lý sản xuất là gì, quản lý những khâu nào?
Phần mềm quản lý sản xuất là hệ thống ghi nhận và điều phối quá trình biến nguyên vật liệu thành thành phẩm: kế hoạch, lệnh sản xuất, định mức, tiến độ từng công đoạn, chất lượng, kho và truy xuất lô. Mục tiêu là số liệu của xưởng, kho và kế toán khớp nhau mỗi ngày.
| Khâu | Phần mềm làm gì | Câu hỏi quản lý trả lời được |
|---|---|---|
| Kế hoạch sản xuất | Từ đơn hàng và dự báo, tính làm gì, bao nhiêu, trên dây chuyền nào; tính nhu cầu nguyên vật liệu | Đơn này có kịp ngày giao không? |
| Lệnh sản xuất | Phát lệnh theo công đoạn, máy, ca; theo dõi trạng thái từng lệnh | Xưởng đang chạy lệnh nào, chậm ở đâu? |
| Định mức nguyên vật liệu (BOM) | Lưu định mức, quy trình công nghệ; so tiêu hao thực tế với định mức | Hao hụt tháng này vượt định mức bao nhiêu? |
| Tiến độ, hiệu suất | Ghi sản lượng, phế phẩm, thời gian dừng máy theo ca | Máy nào dừng nhiều nhất, vì sao? |
| Chất lượng | Kiểm đầu vào, trong công đoạn, thành phẩm; ghi lỗi và nguyên nhân | Lỗi tập trung ở công đoạn hay ca nào? |
| Kho nguyên vật liệu, thành phẩm | Nhập, xuất theo lệnh; tồn theo lô, hạn dùng, vị trí | Có đủ nguyên liệu cho kế hoạch tuần tới không? |
| Truy xuất lô | Nối thành phẩm với lô nguyên liệu, máy, ca, người vận hành | Lô bị khiếu nại dùng nguyên liệu nào, ai làm? |
Nhiều phần mềm chủ yếu làm tốt kế hoạch và kho, còn tiến độ thực, dừng máy, phế phẩm vẫn nhập tay cuối ca; phần ghi nhận tại xưởng đó là phạm vi của MES. Nhà máy nhiều kho, nhiều vị trí lưu trữ nên giao phần tồn kho cho một hệ thống quản lý kho WMS chuyên biệt.
2. Hệ thống MES là gì và khác ERP ở đâu?
MES (Manufacturing Execution System, hệ thống điều hành sản xuất) quản lý những gì đang diễn ra trên sàn xưởng theo phút, theo ca: lệnh nào chạy trên máy nào, đạt bao nhiêu, hỏng bao nhiêu. ERP quản lý nguồn lực cả doanh nghiệp theo ngày, theo kỳ: đơn hàng, mua hàng, kho, giá thành, kế toán.
| Tiêu chí | ERP | MES |
|---|---|---|
| Câu hỏi chính | Cần sản xuất, mua, bán bao nhiêu; giá thành, lãi lỗ ra sao | Xưởng đang làm gì, đạt bao nhiêu, lỗi ở đâu |
| Nhịp dữ liệu | Ngày, tuần, kỳ kế toán | Giây, phút, ca |
| Người dùng chính | Kế toán, mua hàng, kinh doanh, ban giám đốc | Quản đốc, tổ trưởng, QC, công nhân vận hành |
| Nguồn dữ liệu | Chứng từ, đơn hàng, phiếu nhập xuất | Máy, cảm biến, cân, máy quét mã, máy tính bảng tại xưởng |
| Đầu ra tiêu biểu | Kế hoạch tổng thể, giá thành, báo cáo tài chính | Tiến độ thực, hiệu suất thiết bị tổng thể (OEE), hồ sơ lô |
Theo mô hình phân tầng ISA-95, MES nằm giữa ERP và máy móc; hai hệ thống bổ sung cho nhau chứ không thay thế nhau. Các phân hệ ERP đảm nhận được trình bày trong bài ERP là gì và các phân hệ chính của ERP.
Đã có ERP thì có cần MES không?
Không hẳn. Nếu phân hệ sản xuất của ERP lập được lệnh, trừ nguyên vật liệu và tính giá thành, xưởng lại ít công đoạn thì nhập sản lượng cuối ca vào ERP đã đủ. MES chỉ cần khi nhà máy phải biết tình trạng từng máy, từng lô theo giờ, hoặc khách đòi hồ sơ truy xuất chi tiết.
- Hao hụt không giải thích được: ERP chỉ thấy nguyên liệu xuất ra và thành phẩm nhập vào, không thấy phần mất giữa các công đoạn.
- Khách hàng đòi truy xuất: đơn xuất khẩu hoặc chuỗi cung ứng của doanh nghiệp FDI thường yêu cầu nối thành phẩm với lô nguyên liệu, máy và ca.
- Cần đo hiệu suất thiết bị: OEE cần dữ liệu dừng máy và tốc độ chạy thực, thứ ERP không thu thập.
- Lịch sản xuất đổi trong ngày: đơn gấp, máy hỏng, thiếu nguyên liệu buộc phải xếp lại lịch theo giờ.
Nhà máy vừa và nhỏ cũng không nhất thiết mua cả bộ MES. Một lớp ghi nhận tại xưởng làm vừa đúng các khâu đang cần, kết nối vào ERP hiện có, thường gọn hơn: ERP gửi lệnh xuống, lớp xưởng trả về sản lượng, tiêu hao và phế phẩm.
3. Dấu hiệu nào cho thấy nhà máy cần phần mềm quản lý sản xuất?
Nhà máy cần phần mềm khi số liệu sản xuất phải chờ người tổng hợp mới có và mỗi bộ phận giữ một con số khác nhau. Dấu hiệu rõ nhất: kế hoạch rải rác trong nhiều file Excel, hao hụt không giải thích được, không trả lời ngay được lô lỗi dùng nguyên liệu nào.
- Kế hoạch phụ thuộc một người: chỉ người lập kế hoạch hiểu file Excel; người đó nghỉ thì xưởng không biết chạy đơn nào trước.
- Số xưởng lệch số kế toán: sản lượng, nguyên liệu thực xuất và giá thành không khớp, chốt sổ phải đối chiếu tay.
- Không truy xuất được lô: có khiếu nại mà không khoanh vùng nhanh được lô nguyên liệu, máy, ca liên quan.
- Không biết máy dừng bao lâu: nguyên nhân dừng máy chỉ nằm trong trí nhớ của tổ trưởng; đơn chậm chỉ lộ ra khi khách gọi hỏi.
Cũng cần nói thẳng: xưởng ít mã hàng, ít công đoạn, đơn hàng ổn định và một người lập kế hoạch vẫn quản lý tốt được bằng Excel có cấu trúc chặt. Dù chọn công cụ nào, việc nên làm trước là chuẩn hóa mã hàng, định mức và công đoạn, vì phần mềm chỉ phát huy khi dữ liệu nền đã sạch.
4. Nên mua phần mềm đóng gói hay làm phần mềm riêng?
Nên mua phần mềm đóng gói khi quy trình phổ biến, ít hệ thống phải kết nối và doanh nghiệp chấp nhận làm theo quy trình chuẩn. Nên làm riêng khi quy trình là lợi thế cạnh tranh, cần đọc dữ liệu từ máy móc, nối nhiều hệ thống, hoặc muốn sở hữu dữ liệu và mã nguồn lâu dài.
| Tiêu chí | Phần mềm đóng gói | Phần mềm làm riêng |
|---|---|---|
| Quy trình | Phổ biến, chấp nhận theo quy trình chuẩn | Đặc thù: sản xuất theo đơn, nhiều biến thể, công thức phối trộn, gia công qua nhiều đơn vị |
| Số hệ thống phải nối | Ít, đã có kết nối dựng sẵn | ERP cũ, kế toán, WMS, cổng đặt hàng của khách, phần mềm nhà cung cấp |
| Thiết bị, máy móc | Nhập tay hoặc quét mã là đủ | Cần đọc dữ liệu từ bộ điều khiển máy, cảm biến, cân điện tử, camera |
| Quy mô | Một xưởng, quy mô ổn định | Nhiều xưởng, sắp mở thêm dây chuyền |
| Dữ liệu và mã nguồn | Thuộc nhà cung cấp, dùng theo thuê bao | Doanh nghiệp sở hữu, tự chọn nơi lưu trữ |
| Chi phí ban đầu và dài hạn | Ban đầu thấp; phí thuê bao tăng theo người dùng, phân hệ, nhà máy; tùy biến tính phí riêng | Ban đầu cao hơn; dài hạn chủ yếu là bảo trì, hạ tầng, phát triển thêm |
| Rủi ro chính | Phải đổi quy trình cho vừa phần mềm; phụ thuộc lộ trình nhà cung cấp | Cần đối tác hiểu nghiệp vụ sản xuất và cam kết bảo trì lâu dài |
Nhà máy có quy trình phổ biến nên bắt đầu với phần mềm đóng gói, vì thường là cách nhanh hơn và đỡ tốn hơn lúc ban đầu. Nên cân nhắc làm riêng khi phần tùy biến phình ra sau mỗi lần gia hạn, hoặc nhân viên vẫn phải duy trì Excel song song vì phần mềm không theo kịp cách xưởng vận hành.
Khi so sánh, hãy tính tổng chi phí sở hữu trong vài năm: bản quyền hoặc phát triển, tùy biến, tích hợp, hạ tầng, đào tạo, bảo trì. Với nhà máy có quy trình riêng, một hướng hợp lý là kết hợp: giữ phần mềm kế toán hoặc ERP đang chạy ổn, phát triển phần mềm theo yêu cầu cho phần xưởng đặc thù, rồi kết nối hai bên.
5. Dữ liệu đi từ xưởng lên báo cáo quản trị như thế nào?

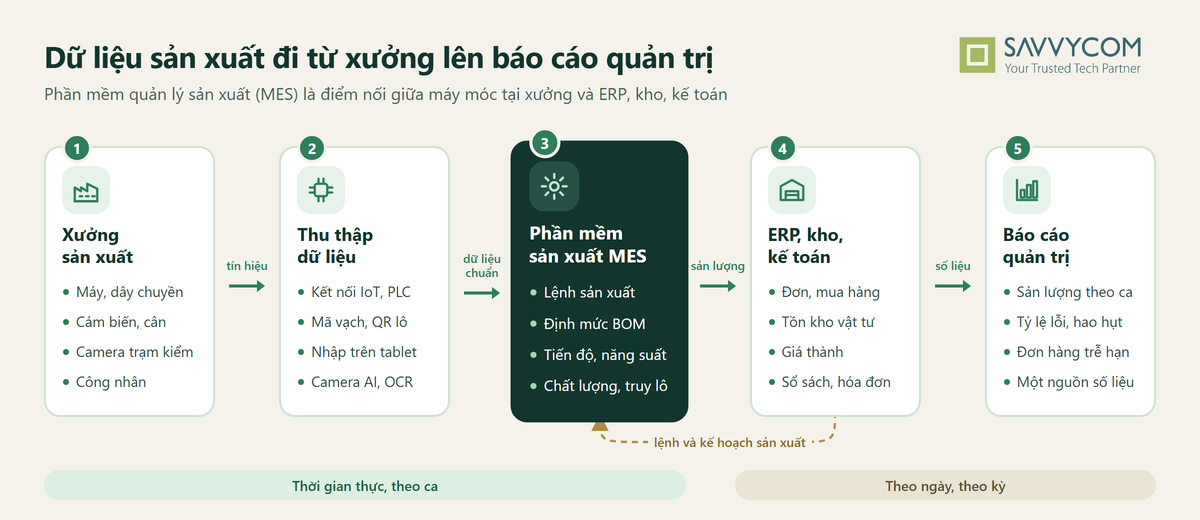

Dữ liệu đi qua năm tầng: máy, cảm biến, camera, máy quét ghi nhận tại xưởng; lớp thu thập gom và chuẩn hóa; phần mềm sản xuất hoặc MES gắn dữ liệu vào lệnh và lô; ERP, kế toán nhận sản lượng và tiêu hao để tính giá thành; bảng điều khiển hiển thị cho ban giám đốc.

Luồng này hay đứt ở hai chỗ: mã hàng, mã lô, mã máy mỗi tầng đặt một kiểu nên lên đến ERP không ghép được; và máy đời cũ không có cổng xuất dữ liệu, khi đó có thể gắn thêm cảm biến, dùng camera đọc màn hình máy hoặc để công nhân xác nhận trên máy tính bảng.
Đây cũng là khâu AI mang lại hiệu quả rõ nhất: thị giác máy tính kiểm lỗi ngoại quan và đếm sản phẩm, OCR đọc phiếu, nhãn, bản vẽ để khỏi nhập tay. Phần kết nối với kế toán và kho đi theo cùng nguyên tắc tích hợp phần mềm doanh nghiệp qua API; tầng trên cùng nên là một hệ thống báo cáo quản trị lấy số từ một nguồn.
6. Chi phí và thời gian triển khai phụ thuộc vào những gì?
Chi phí và thời gian phụ thuộc vào số khâu đưa vào phần mềm, mức đặc thù của quy trình, số máy và hệ thống phải kết nối, độ sạch của mã hàng, định mức và số xưởng triển khai. Cách kiểm soát tốt nhất là chia giai đoạn, làm trước khâu gây thất thoát lớn nhất.
| Yếu tố | Đẩy chi phí, thời gian lên khi | Cách kiểm soát |
|---|---|---|
| Phạm vi | Làm cùng lúc kế hoạch, xưởng, chất lượng, kho | Bắt đầu từ một khâu, một dây chuyền |
| Mức đặc thù | Nhiều biến thể, công thức, quy trình đổi theo đơn | Chuẩn hóa phần phổ biến, chỉ may đo phần tạo lợi thế |
| Kết nối máy | Máy đời cũ, nhiều hãng, không có cổng dữ liệu | Thí điểm vài máy; quét mã trước, nối máy sau |
| Tích hợp hệ thống | ERP, kế toán, kho không có API | Chốt hệ thống giữ dữ liệu gốc; tạm dùng file theo lịch |
| Dữ liệu nền | Mã hàng trùng, định mức lâu không cập nhật | Làm sạch danh mục và định mức trước khi lập trình |
| Hiện trường | Wifi yếu, thiếu thiết bị đầu cuối, công nhân nhiều ca | Khảo sát xưởng sớm, màn hình đơn giản, đào tạo theo ca |
Phần lớn dự án phần mềm theo yêu cầu cho doanh nghiệp Việt Nam nằm trong khoảng vài trăm triệu đến vài tỷ đồng, tùy số chức năng, mức tích hợp và thời gian. Cách tách ngân sách theo hạng mục có trong bài chi phí phát triển phần mềm theo yêu cầu; các yếu tố kéo dài tiến độ được phân tích trong bài làm phần mềm theo yêu cầu mất bao lâu.
7. Triển khai phần mềm quản lý sản xuất theo lộ trình nào?
Nên đi theo năm giai đoạn: khảo sát và chọn khâu gây thất thoát lớn nhất, chuẩn hóa dữ liệu nền, thí điểm trên một dây chuyền, mở rộng kèm tích hợp ERP, cuối cùng mới kết nối máy sâu và đưa AI vào. Mỗi giai đoạn cần một chỉ số đo được để quyết định có đi tiếp.
| Giai đoạn | Việc chính | Đầu ra | Chỉ số nên đo |
|---|---|---|---|
| 1. Khảo sát | Đi xưởng, vẽ lại luồng hiện tại, chọn khâu ưu tiên | Bản đồ quy trình, phạm vi giai đoạn đầu | Thời gian tổng hợp báo cáo, mức lệch tồn kho |
| 2. Chuẩn hóa dữ liệu nền | Mã hàng, định mức, công đoạn, mã máy, quy tắc đặt mã lô | Danh mục thống nhất | Tỷ lệ mã hàng có định mức đúng |
| 3. Thí điểm | Lệnh sản xuất, ghi sản lượng và phế phẩm bằng máy tính bảng hoặc máy quét trên một dây chuyền | Chạy song song với cách cũ | Độ lệch giữa số xưởng và số kho |
| 4. Mở rộng, tích hợp | Thêm chất lượng, kho, xưởng khác; kết nối ERP, kế toán | Số liệu sản xuất từ một nguồn | Thời gian chốt số cuối tháng |
| 5. Kết nối máy, đưa AI vào | Cảm biến, camera, OCR, cảnh báo tự động | Dữ liệu tự động, ít nhập tay | Thời gian dừng máy, tỷ lệ lỗi |
Theo số liệu trình bày tại Diễn đàn Chuyển đổi số ngành Công Thương 2025 (Bộ Công Thương, ngày 03/12/2025), khoảng 90% doanh nghiệp chế biến, chế tạo đã triển khai một phần giải pháp số, nhưng chỉ 10-12% đạt mức nhà máy thông minh 3.0. Nghĩa là phần lớn nhà máy đã bắt đầu số hóa một số khâu; việc còn thiếu thường là nối chúng thành một luồng dữ liệu liền mạch, đúng thứ tự của lộ trình trên.
8. Savvycom đã làm những dự án nào gần với quản lý sản xuất?
Savvycom đã triển khai nhiều phần việc mà phần mềm sản xuất may đo cần đến, dù các dự án dưới đây không phải MES trọn bộ: thu thập dữ liệu hiện trường bằng thị giác máy tính và OCR, truy vết hàng hóa theo thời gian thực, kết nối thiết bị lên cloud và bảng điều khiển dữ liệu.
- Đọc bản vẽ và trích vật tư cho một tập đoàn xây dựng lớn của Nhật Bản: trong 5 tháng, Savvycom đồng hành cùng khách hàng số hóa bản vẽ scan, nhận diện cấu kiện bằng thị giác máy tính, trích bảng vật tư, số lượng, thông số bằng OCR rồi đẩy qua API sang hệ thống dự toán, mua hàng. Chi phí vận hành giảm 20%, mức tự động hóa quy trình tăng 65%, năng suất tăng 35%, lỗi nhập liệu thủ công giảm đáng kể. Ở nhà máy, cách làm tương tự có thể áp dụng để trích định mức từ bản vẽ kỹ thuật (AI số hóa bản vẽ và trích bảng vật tư).
- Quản lý bãi container bằng AI cho một doanh nghiệp logistics toàn cầu: trong 9 tháng, Savvycom đã đồng hành cùng khách hàng xây dựng hệ thống camera AI nhận diện mã container, rơ-moóc, biển số xe tại cổng, theo dõi di chuyển theo thời gian thực trên sơ đồ bãi 2D, số hóa lệnh di chuyển, kèm bảng điều khiển vận hành. Độ chính xác vị trí và di chuyển đạt 95%, thời gian tìm và lấy container giảm 60%, năng suất vận hành tăng 35-40%. Với nhà máy, đây là bài toán truy vết nguyên liệu và thành phẩm theo thời gian thực (hệ thống quản lý bãi container bằng camera AI).
- Nền tảng IoT Smart Living cho SCG, tập đoàn công nghiệp lớn nhất Thái Lan: Savvycom đã đồng hành cùng SCG xây dựng nền tảng trên AWS để kết nối thiết bị với cloud, truyền dữ liệu và quản lý thiết bị, đồng thời tối ưu hạ tầng giúp giảm 20% chi phí AWS. Đây là phần nền khi nhà máy cần đưa dữ liệu từ máy và cảm biến lên hệ thống tập trung (nền tảng IoT kết nối thiết bị cho SCG).
- Bảng điều khiển dữ liệu cho EVME PLUS (PTT Group, Thái Lan): Savvycom thiết kế các bảng điều khiển theo thời gian thực về chỉ số kinh doanh và hành vi người dùng, đồng thời bổ sung nhân sự phát triển tính năng. Dù khác lĩnh vực, đây là kiểu bảng điều khiển ở tầng báo cáo quản trị trên cùng của luồng dữ liệu nhà máy (dashboard dữ liệu thời gian thực cho EVME PLUS).
Câu hỏi thường gặp
1. Chuyển đổi số trong sản xuất là gì?
Chuyển đổi số trong sản xuất là đưa dữ liệu và phần mềm vào cách nhà máy lập kế hoạch, vận hành, kiểm soát chất lượng, ra quyết định, để mọi khâu dùng chung số liệu. Trọng tâm không nằm ở việc mua phần mềm hay robot, mà ở cách làm việc dựa trên dữ liệu đo được tại xưởng.
2. Chuyển đổi số có mấy giai đoạn?
Cách chia phổ biến gồm ba giai đoạn: số hóa, tức chuyển giấy tờ và số liệu sang dạng số; số hóa quy trình, tức đưa từng quy trình vào phần mềm; và chuyển đổi số toàn diện, khi dữ liệu kết nối xuyên suốt. Với nhà máy, giai đoạn hai thường bắt đầu từ lệnh sản xuất và báo cáo sản lượng theo ca.
3. Có thể quản lý sản xuất bằng Excel hoặc phần mềm miễn phí không?
Có thể, với xưởng ít mã hàng, ít công đoạn và một người lập kế hoạch. Khi nhiều người cùng sửa file, cần truy xuất lô, hoặc số xưởng thường xuyên lệch số kế toán, Excel và phần mềm miễn phí bắt đầu tạo ra nhiều việc đối chiếu hơn phần việc tiết kiệm được.
4. Phần mềm quản lý sản xuất cho ngành cơ khí cần lưu ý gì?
Nhà máy cơ khí thường sản xuất theo đơn và theo bản vẽ, nên phần mềm cần quản lý định mức nhiều cấp gắn với phiên bản bản vẽ, lịch máy gia công, giờ máy, công đoạn thuê ngoài và kiểm tra kích thước. Đây là nhóm ngành mà phần mềm đóng gói thường phải tùy biến nhiều nhất.
5. Có nên dùng chung một phần mềm quản lý sản xuất và bán hàng?
Nên để dữ liệu đơn hàng đi thẳng sang kế hoạch sản xuất, nhưng không bắt buộc phải là một phần mềm. Doanh nghiệp sản xuất theo đơn cần bộ phận bán hàng thấy được tiến độ và khả năng giao; hai phần mềm riêng vẫn làm được nếu kết nối qua API và thống nhất mã hàng, mã khách.
Nhà máy đang quản lý sản xuất bằng nhiều file Excel rời rạc?
Gửi cho Savvycom mô tả ngắn quy trình sản xuất, các phần mềm đang dùng và khâu đang gây thất thoát nhiều nhất. Chuyên gia của chúng tôi sẽ cùng doanh nghiệp vẽ lại luồng dữ liệu từ xưởng đến kế toán, đánh giá khi nào phần mềm đóng gói là đủ, khi nào nên làm riêng và nên bắt đầu từ giai đoạn nào.
Xem dự án thực tế: camera AI quản lý bãi container
Điện thoại: +84 24 3202 9222
Hotline: +84 352 287 866
Email: [email protected]
